ホーム施工事例 › 宇都宮市西部の宅地造成工事(12区画)
WORKS / LAND DEVELOPMENT

草地と砂利道が、12区画の分譲地に。

宇都宮市西部・宅地造成工事。擁壁から汚水排水、道路の舗装まで。約4か月の冬工事です。

工事の概要

場所栃木県宇都宮市(西部)
工事内容宅地造成(12区画)— 擁壁工、汚水排水工、道路工(路床・路盤・表層)、乗入口
区画数12区画
工期約4か月(冬季)
施工体制自社重機・自社オペレーターによる一貫施工

草地と砂利道だった土地を、住宅が12軒建てられる分譲地にするまでの工事です。区画を切るだけではなく、道路を通し、その下に汚水の管を入れ、段差のあるところには擁壁を据える。分譲地はこれらが全部そろって初めて成立します。

着工前と、完成

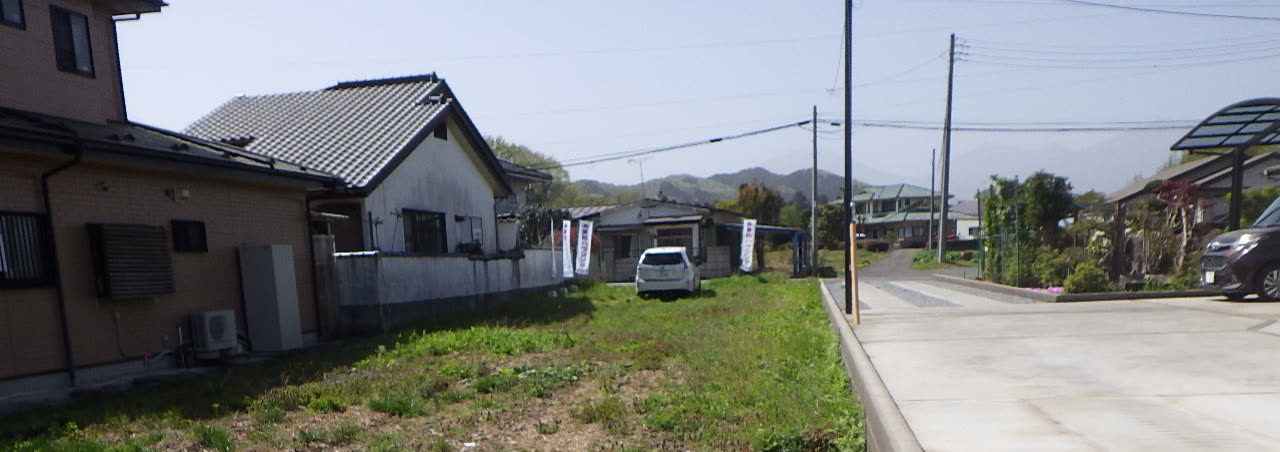

着工前。草地と砂利道だった土地
着工前。左手前は草地、奥へ細い道が続いているだけの状態でした。

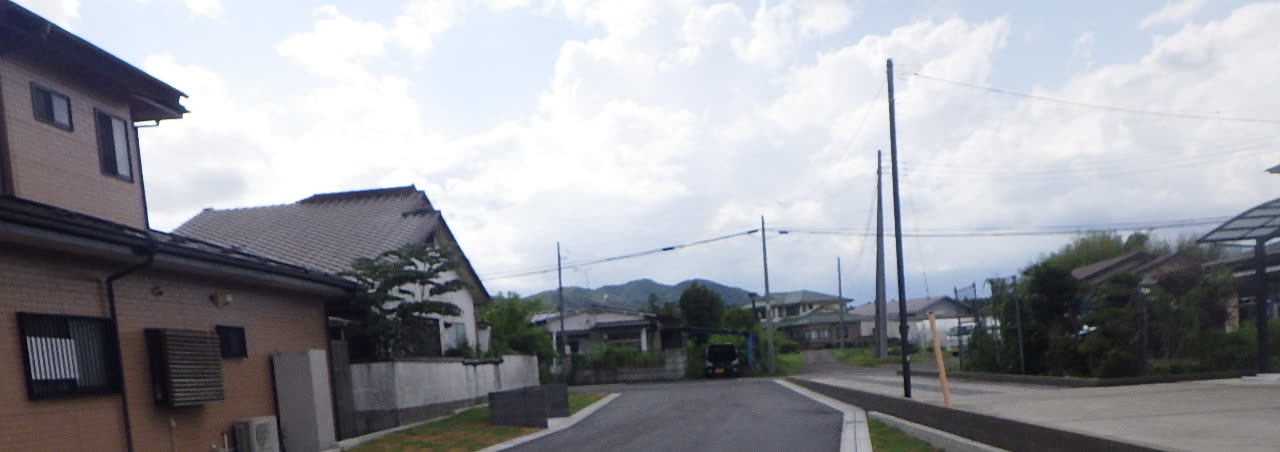

完成。舗装された街路と12区画の分譲地
完成。同じ位置から撮ったものです。道路が通り、歩道と縁石が入り、区画が整いました。

左の家と、奥に見える山の形が同じです。同じ場所を、工事の前と後で撮っています。

道路をつくる

分譲地の道路は、ただアスファルトを敷けば終わりではありません。路床を締め固め、砕石で路盤をつくり、その上に表層を敷いて、ローラーで転圧する。この順番を飛ばすと、数年で轍(わだち)が出ます。

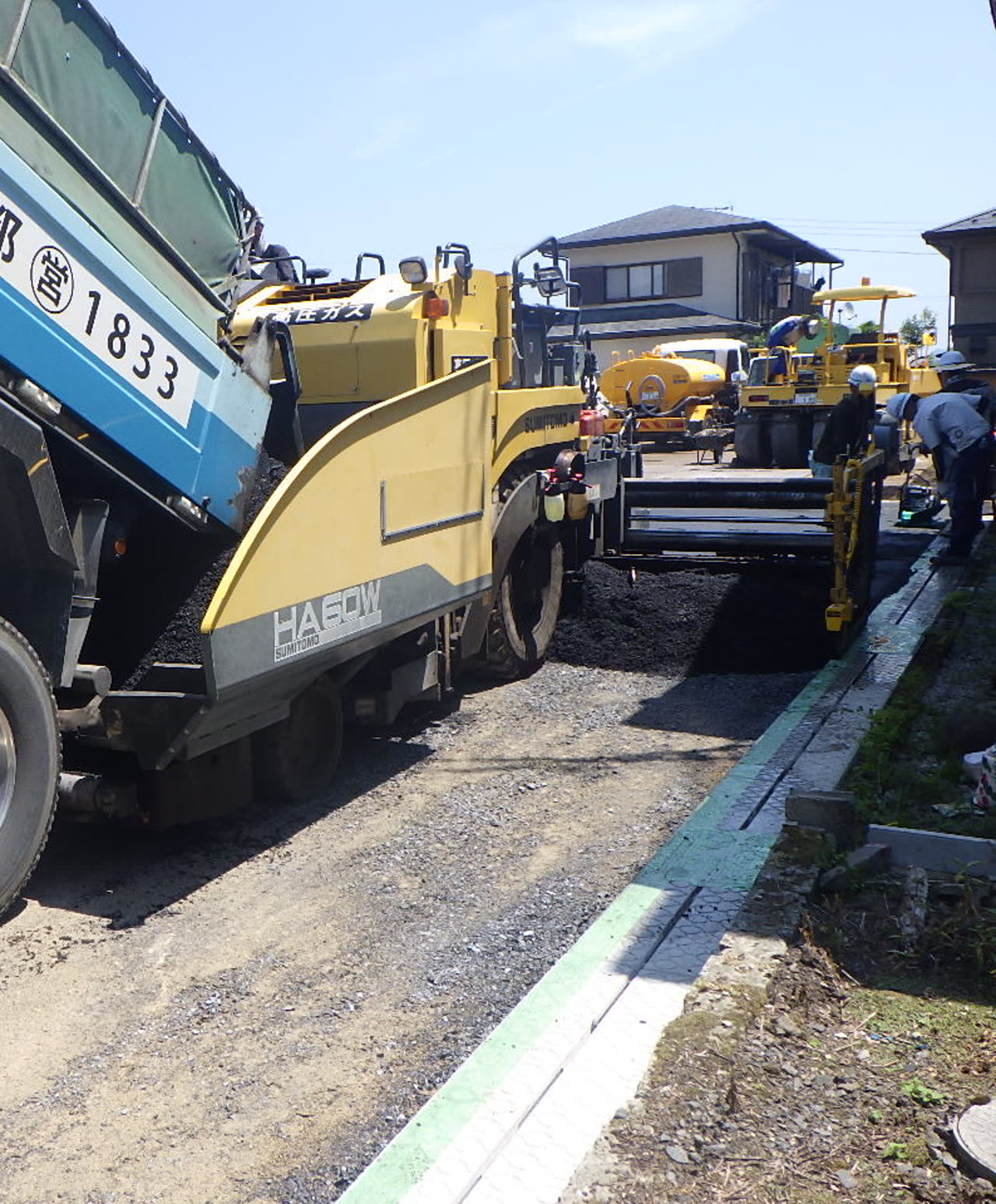

アスファルトフィニッシャーによる表層の敷設
アスファルトフィニッシャーで表層を敷いていきます。温度が下がる前に転圧まで終える必要があるため、ここは時間との勝負です。

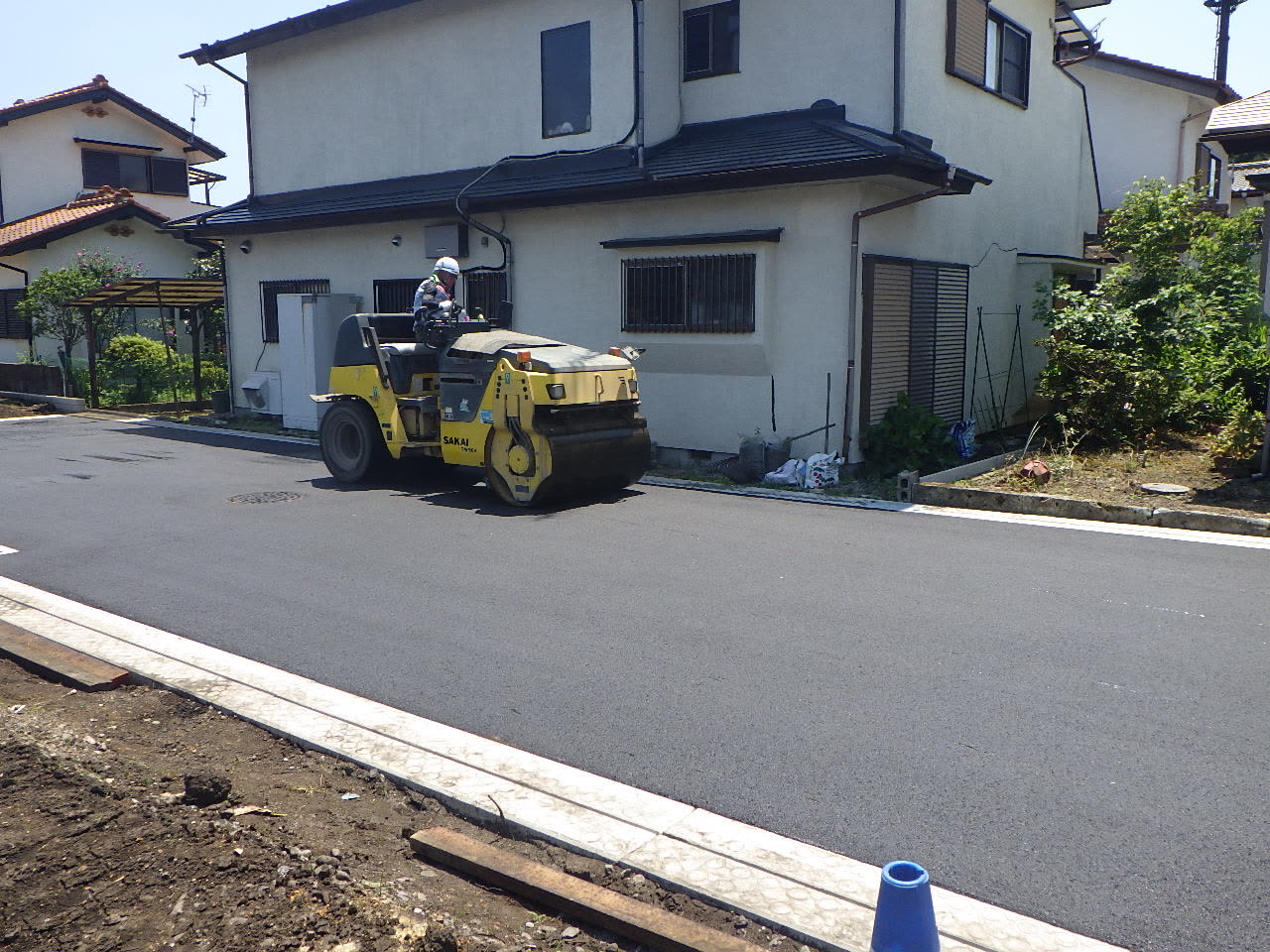

ローラーによる転圧
ローラーで転圧。住宅が建ち並ぶ前の道路なので、生活が始まってから傷まないよう、ここで締めておきます。

完成すると見えなくなる部分

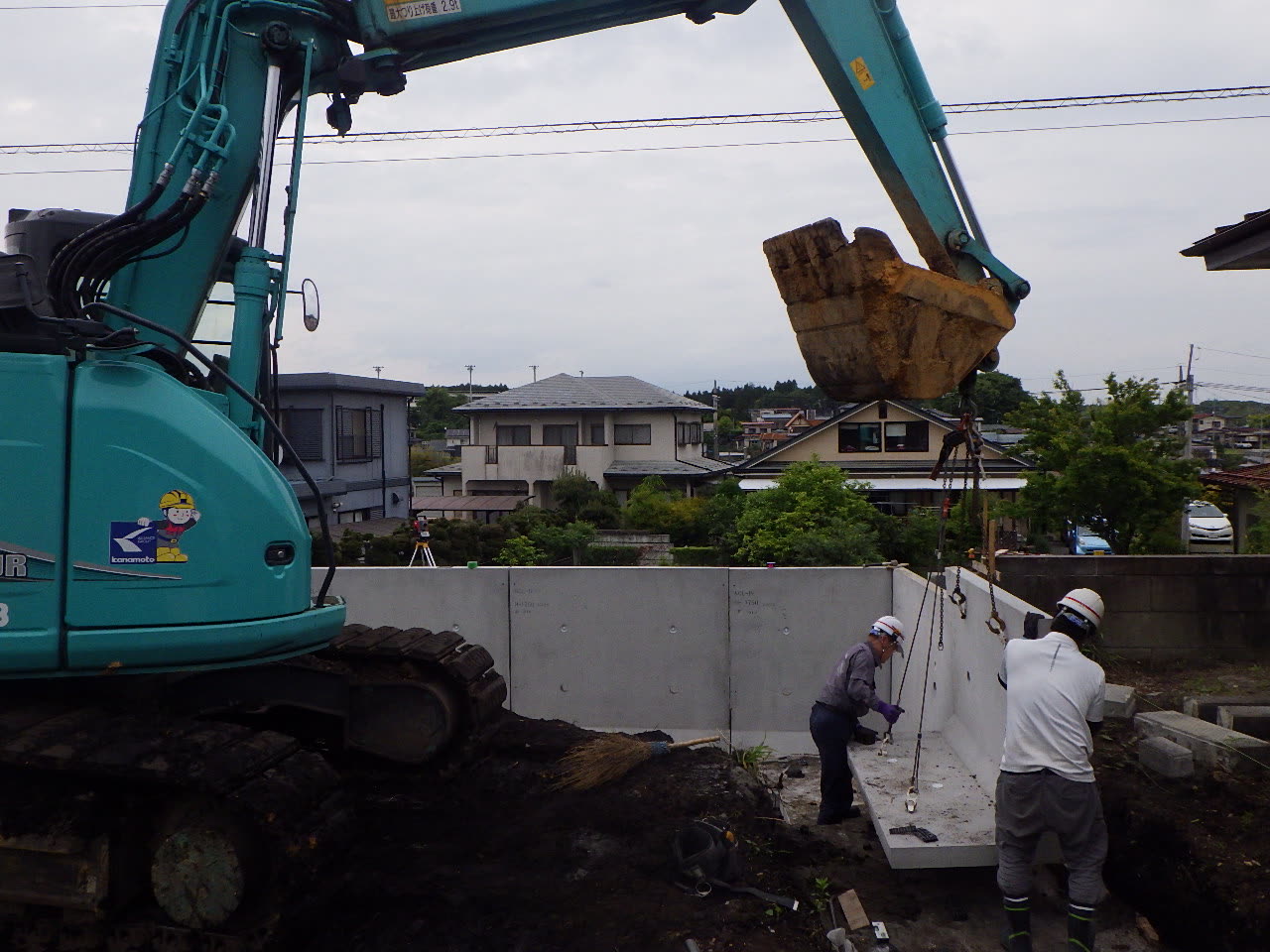

L型擁壁の据付
L型擁壁の据付。重機で吊り上げ、最後の位置合わせは人の手で行います。隣地との高低差を受け止める構造物です。

道路の下には、汚水の管が入っています

各区画の桝から道路の下の本管へ、汚水が流れるように管を通します。ポンプは使いません。すべて勾配だけで流れる設計なので、管を据えるときの傾きが命になります。埋め戻してしまえば二度と見えない部分ですが、ここが狂うと後から直すのに道路を掘り返すことになります。

同じような工事をお考えの方へ

宅地造成は、区画数が同じでも、道路を何メートル通すか、高低差がどれだけあるか、下水の本管がどこまで来ているかで工事の中身がまったく変わります。まずは現地を見せていただくのが確実です。

工事の進め方や費用の決まり方は宅地造成・開発工事のページで詳しく説明しています。おおよその費用は、トップページの概算見積シミュレーターでもその場でご確認いただけます。

掲載にあたり、お施主様・発注者様のお名前および工事金額は掲載しておりません。現場が特定できないよう、地名は市内の方角までとしています。
